学校給食センター改築工事の進捗状況について

当市の学校給食は、成東学校給食センターと山武学校給食センターにより、これまで各学校に安心・安全な学校給食を提供してきました。

しかしながら、両施設は、すでに築30数年が経過し、施設や設備の老朽化が深刻な状況となってきました。

今後も、安心・安全な学校給食を提供するため、これらの施設を統合し、令和7年度2学期からの稼働を目指し、新たな学校給食センターの建築工事を行っています。

写真により工事の進捗状況を、随時お伝えします。

令和6年2月

★20240129-111035-317

成東学校給食センターの解体に先立ち、養生シートによる覆いが完了しました。

養生シート:解体に伴い発生する、粉じんや騒音等を抑制するためのものです。

令和6年3月

3月

解体作業を実施しています。

基礎部分を残し、作業が進捗しています。

令和6年4月

4月

解体が完了しました。

令和6年5月

★S__50282501

建物の基礎となるコンクリート杭の打設準備のため、杭打ち機、クレーン車が搬入されました。

令和6年6月

6月

コンクリート基礎杭を設置するための掘削作業を行っています。

コンクリート基礎杭:地中の強固な支持層まで杭を打ち継ぎ、杭とその支持層により建物全体を安全に支えます。

令和6年7月

7月

捨てコンクリートの打設が完了しました。

令和6年8月

10

地中部のコンクリート打設準備として、鉄筋工を実施しました。

令和6年9月

9月

地中部のコンクリート打設準備として、型枠工を実施しました。

令和6年10月

11

基礎コンクリートの打設が完了し、1階床のコンクリート打設に向けた作業を実施中です。

令和6年11月

11月

構造材として鉄骨の組み立て作業が開始されました。

令和6年12月

12月

鉄骨建て方が完了しました。

令和7年1月

1月

屋上 屋根コンクリート打設が完了しました。

令和7年2月

2月

屋根 アスファルト防水工事が完了しました。

令和7年3月

31月

外部塗装仕上げが完了しました。

令和7年4月

4月

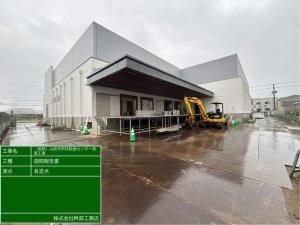

屋上 防音パネル、機械設備架台の設置が完了しました。

このページの内容に関するお問い合わせ先

学校給食センター 成東学校給食センター

〒289-1321 千葉県山武市富田ト1177-6 成東学校給食センター

電話番号:0475-82-2015

メールでお問い合わせをする

アンケート

山武市ホームページをより良いサイトにするために、皆さまのご意見・ご感想をお聞かせください。

Q.このページはお役に立ちましたか?
  • P-6215
  • 2025年5月16日
  • 印刷する
このページの先頭に戻る
